轉戰廣州!中鐵山河13號盾構機再次出征

發布日期:2022-02-21 來源:山河智能 瀏覽次數:

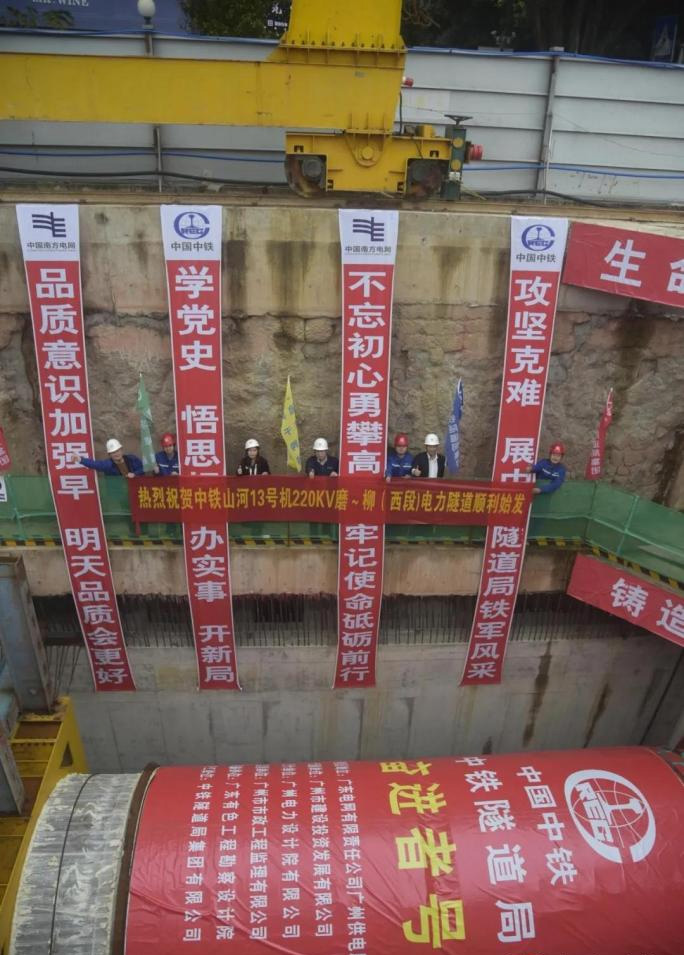

2月18日,中鐵山河13號盾構機在完成長沙萬家麗電力隧道北延線施工項目后,順利轉戰廣州南方電網220KV磨碟洲~柳園電力隧道(黃埔涌以西段)工程,成功完成始發。

轉戰廣州!中鐵山河13號盾構機再次出征

從去年12月中旬開始,中鐵山河和施工方中鐵隧道局集團有限公司緊密配合,克服疫情和春節的雙重影響,保障設備順利進場,完成組裝、調試、始發,用時不到兩個月,展現了雙方的高效率。

轉戰廣州!中鐵山河13號盾構機再次出征

據介紹,220KV磨碟洲~柳園電力隧道(黃埔涌以西段)工程位于廣州市海珠區,工程全長2976.228米,本次在7號工作井組織盾構始發,穿越8號工作井至G井進行接收,全長約1570m。

然而,7號工作井尺寸較小,結構底板平面尺寸為35m×8.4m,端頭吊裝空間僅為10.5m×11.5m,井深13.168m,設置中、上兩道支撐,導致施工場地有限,設備不僅需要三次分體始發,作業難度也進一步增加。

轉戰廣州!中鐵山河13號盾構機再次出征

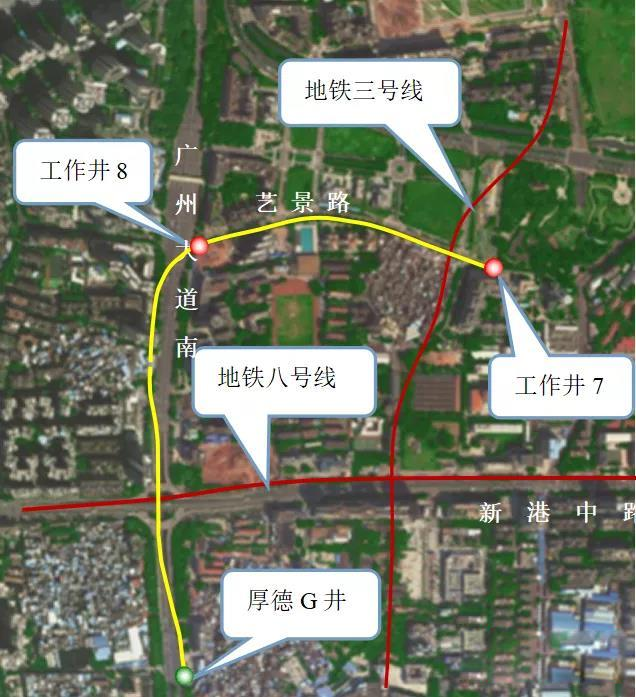

此外,該工程區間位于藝景路下方567m及廣州大道下方918m,周邊臨近建筑物主要為藝景苑、垃圾房、地稅局。同時,盾構隧道分別在7#~8#區間XK1+515位置從運營的地鐵三號線上方跨過,隧道之間垂直距離為6.1m;盾構隧道還在8#~G井區間XK2+635位置下穿運營中地鐵八號線,隧道之間垂直距離4.1m。這些苛刻的環境條件,給設備施工帶來了極大的難度和風險。

轉戰廣州!中鐵山河13號盾構機再次出征

面對新挑戰,中鐵山河將繼續發揮公司盾構專業施工優勢,同時,加強與施工方的溝通與合作,保障“奮進者號”盾構機披荊斬棘,如期完成使命,為項目建設貢獻山河力量!
